Ersatzneubau Eisenbahnüberführung Hohe Hase

Bei Rieste im Landkreis Osnabrück wurde die Bahnbrücke über den Bach Hohe Hase erneuert. Die alte Stahlbrücke stammte aus dem Jahr 1899. Ein neuer Stahlbeton-Rahmen wurde neben dem Gleis betoniert und in einer Sperrpause in seine endgültige Lage eingeschoben. Scheele Erdbau hat dabei die Erd-, Abbruch- und Entsorgungsarbeiten übernommen.

Projektdaten:

  • Sperrpause: 190 Stunden

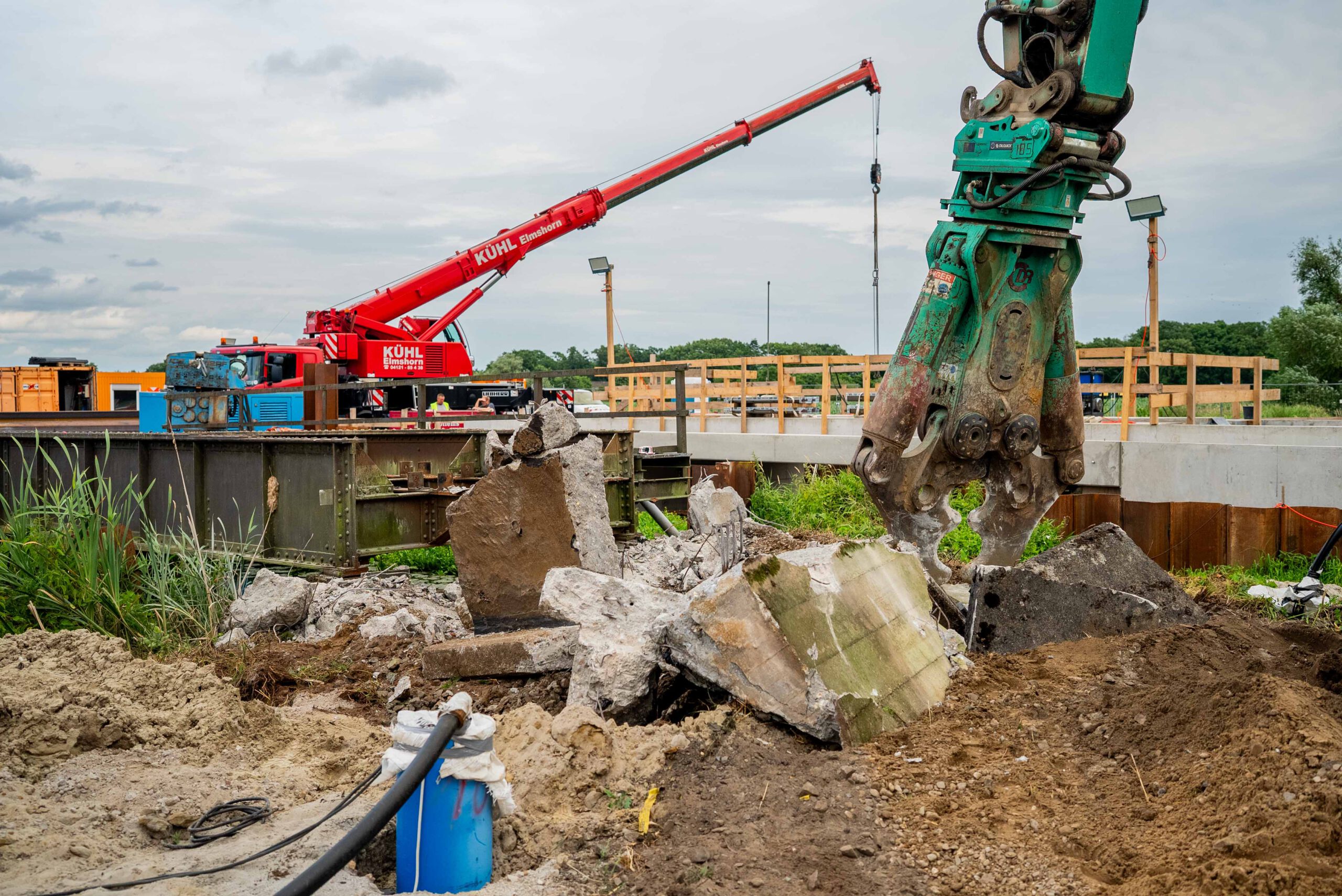

  • Rückbau des stählernen Überbaus sowie Abbruch von Widerlagern und Flügeln

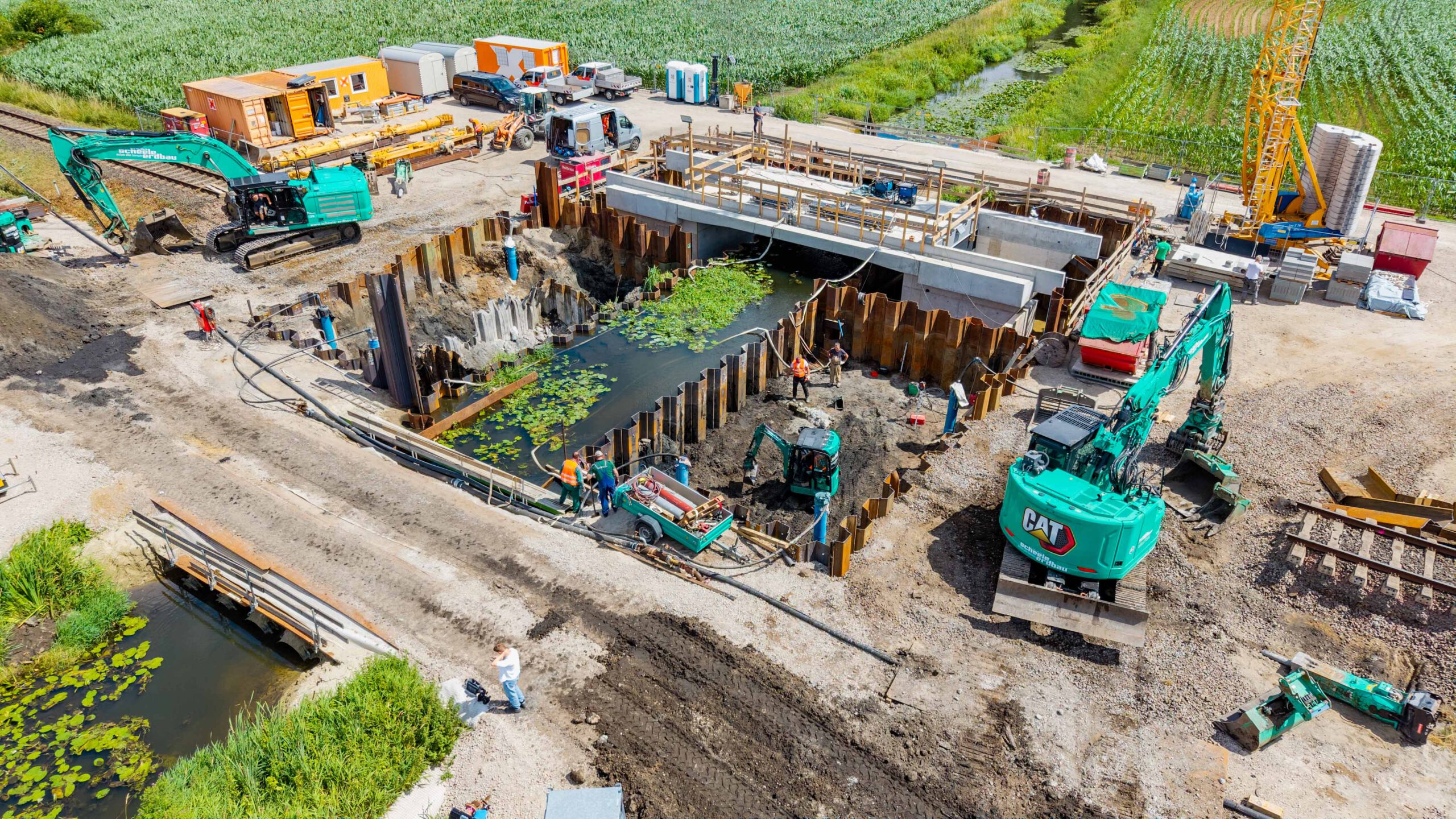

  • Baugrubenaushub: ca. 4.200 m³, dazu Bodenaustausch und Verfüllung

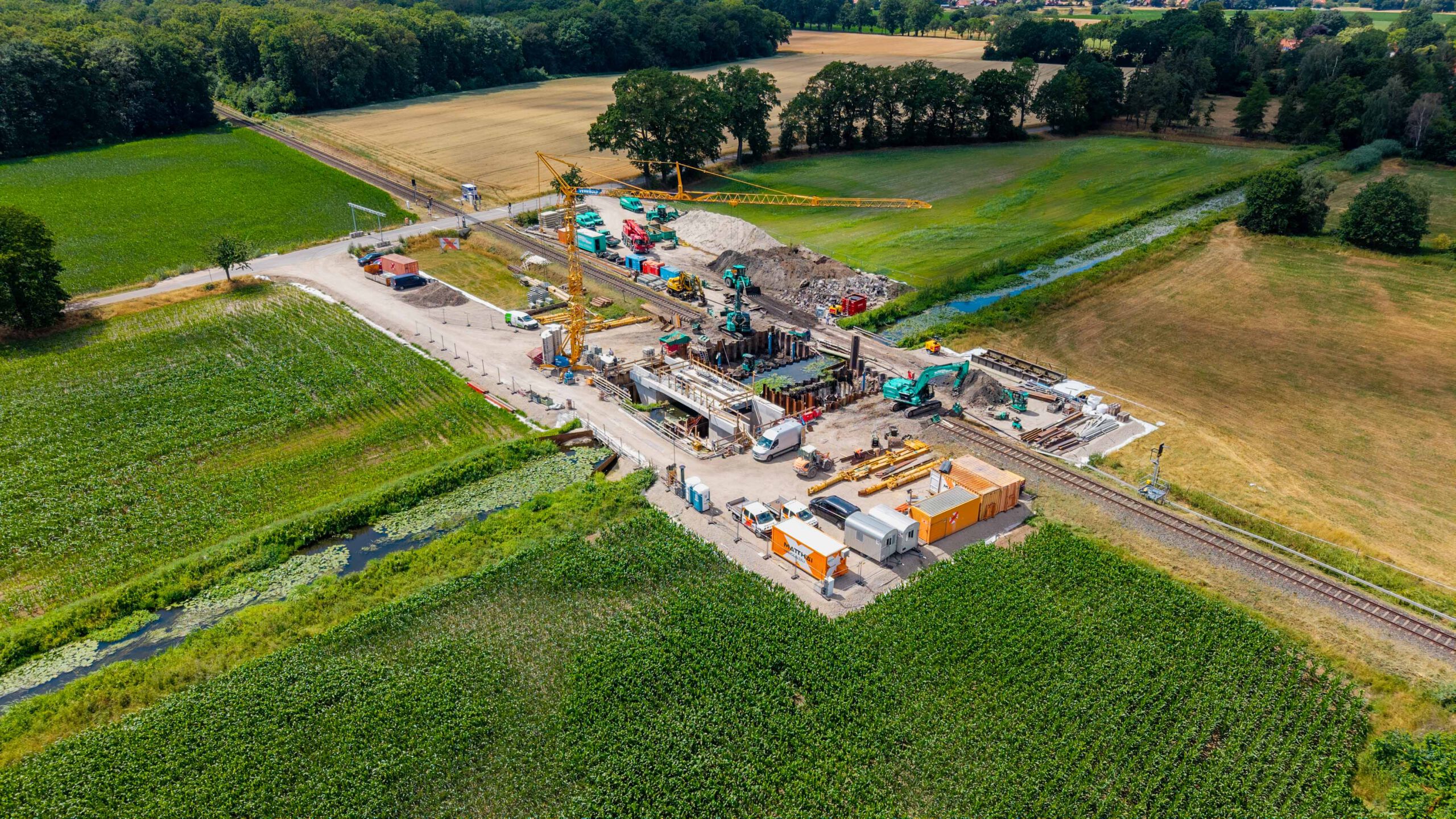

  • Baustraßen und Flächen für die Baustelleneinrichtung: ca. 4.400 m²

Besondere Herausforderung:

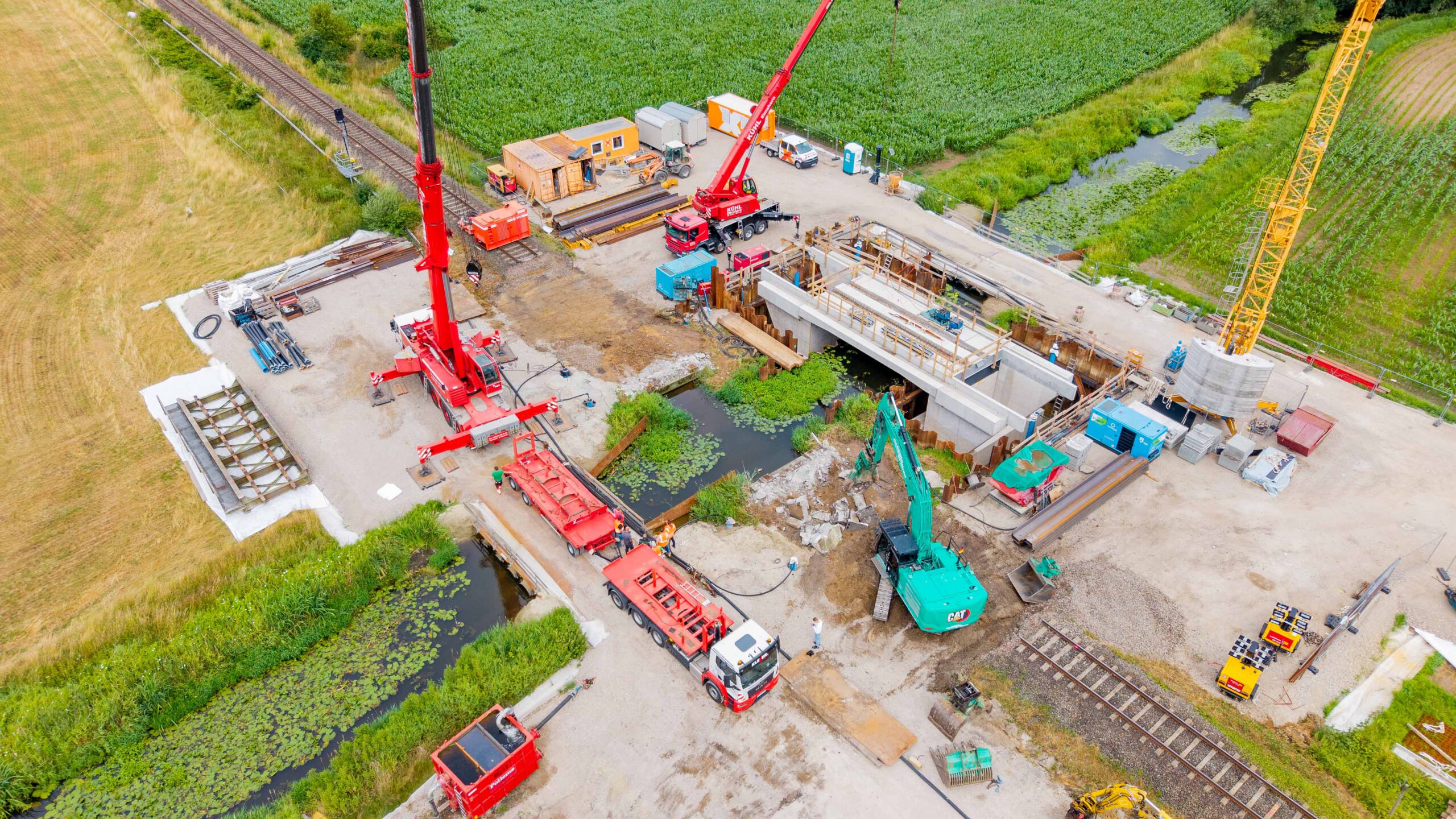

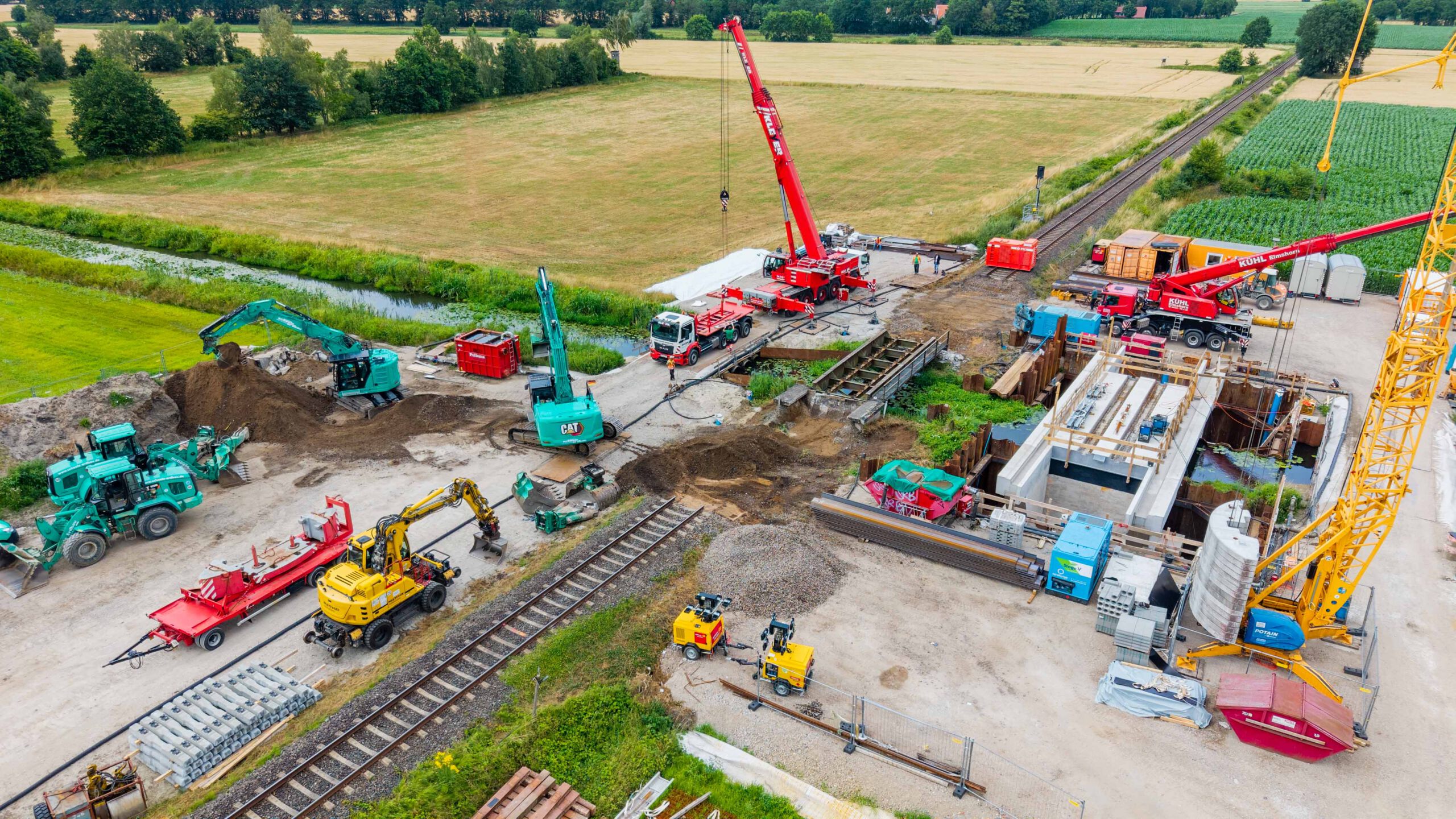

Abbruch, Aushub und Bodenaustausch mussten im engen Zeitfenster der Sperrpause erledigt sein. Deshalb wurde in beiden Baugruben gleichzeitig gearbeitet. Vor der Sperrpause haben wir Baustraßen, Flächen für die Baustelleneinrichtung und eine provisorische Überfahrt über die Hohe Hase hergestellt.
